Inwestycje drogowe na terenie Gminy Włocławek [ZDJĘCIA]

nWloclawek.pl
04/08/2020 11:02

Inwestycje drogowe 2020 na terenie Gminy Włocławek.

Na terenie Gminy Włocławek realizowanych jest szereg inwestycji:

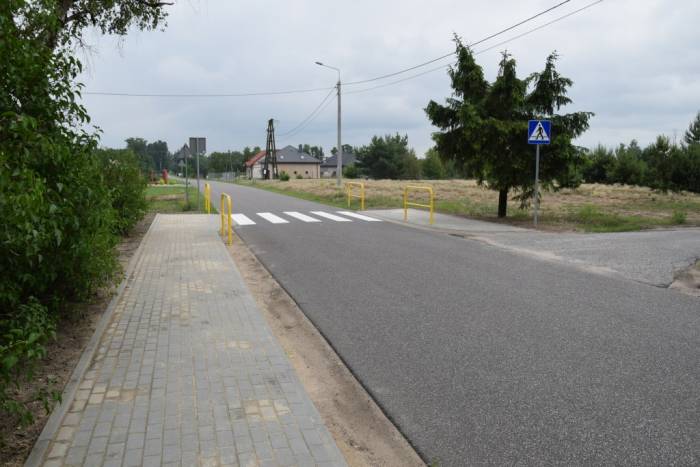

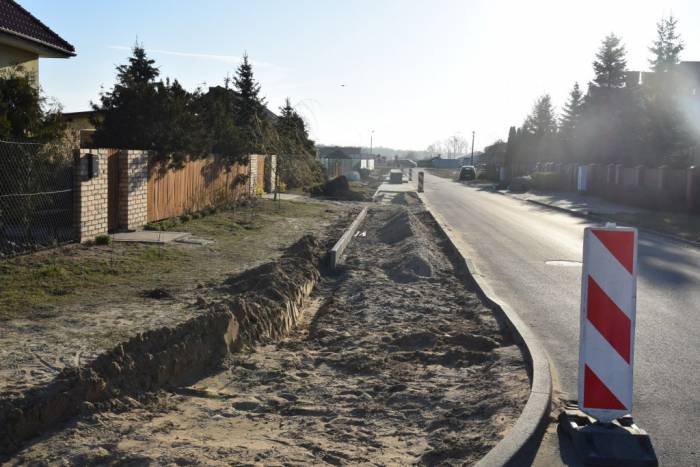

Budowa chodnika w Warząchewce Nowej

W wyniku zapytania ofertowego – w dniu 23 marca 2020 r. została zawarta umowa na roboty budowlane. Wykonawca inwestycji: Produkcja Usługi Handel DAR POL Dariusz Rapciewicz z siedzibą w Tupadły. Wartość inwestycji: 40 063,52 zł brutto. Termin realizacji: 2 miesiące od dnia podpisania umowy.

W dniu 20 maja 2020 r. został zawarty aneks przedłużający termin realizacji inwestycji do dnia 30 czerwca 2020 r.

W dniu 1 lipca 2020 r. odbył się odbiór końcowy.

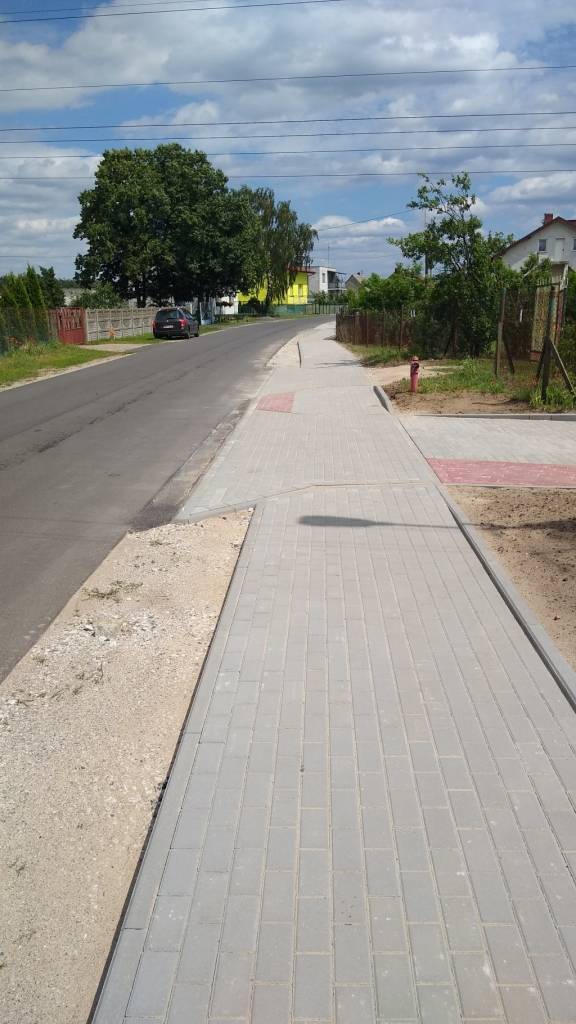

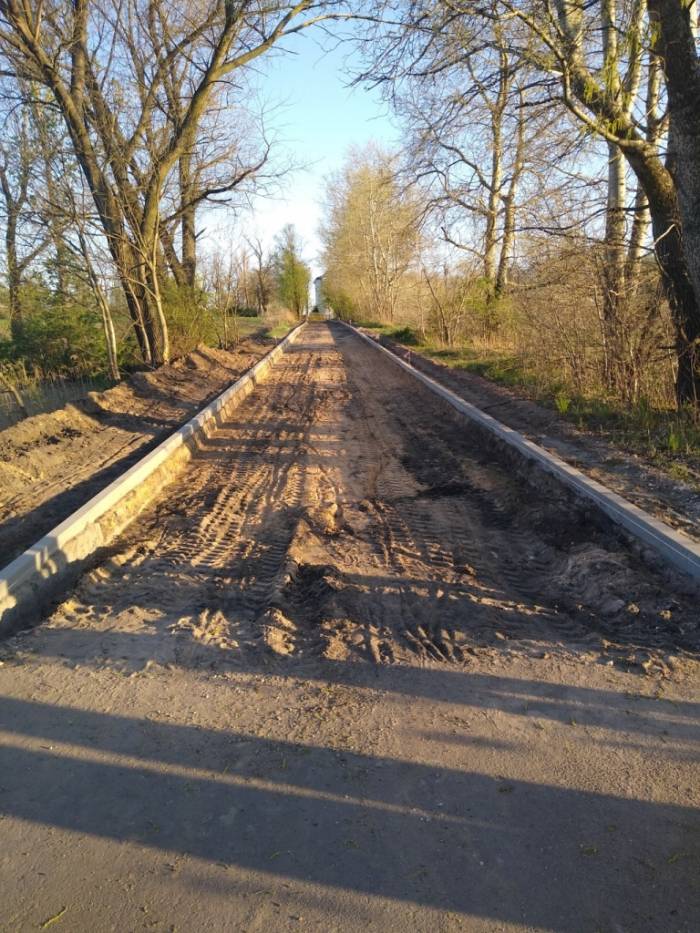

Budowa chodnika Warząchewka Królewska - Płaszczyzna

W wyniku zapytania ofertowego – w dniu 26 marca 2020 r. została zawarta umowa na roboty budowlane.

Wykonawca inwestycji: Produkcja Usługi Handel DAR POL Dariusz Rapciewicz z siedzibą w Tupadły. Wartość inwestycji: 18 119,44 zł brutto.

Termin realizacji: 2 miesiące od dnia podpisania umowy.

W dniu 8 czerwca 2020 r. – odbył się odbiór końcowy.

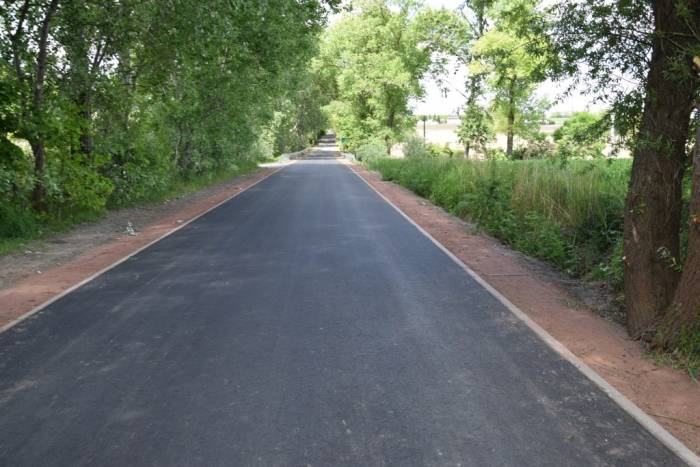

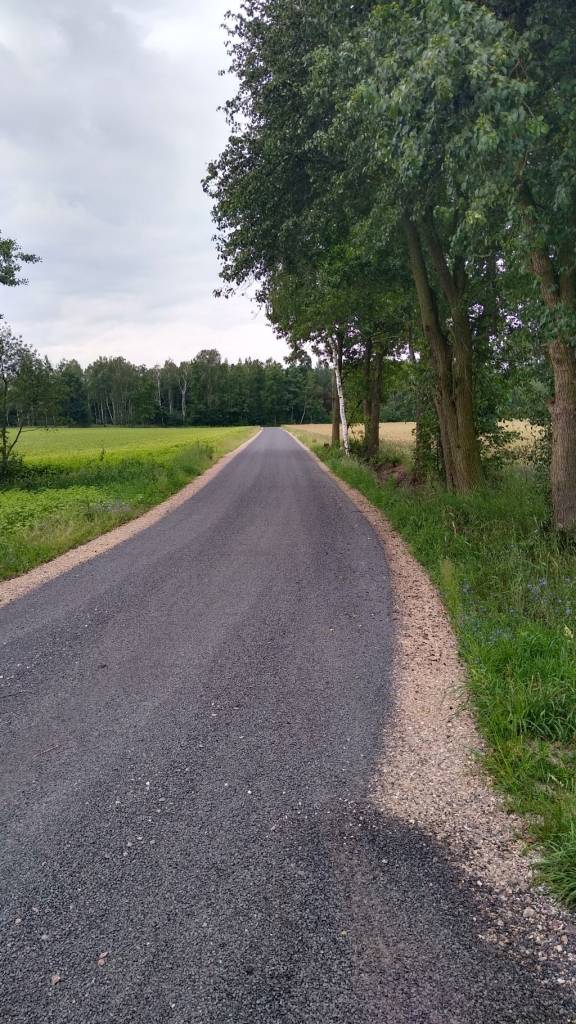

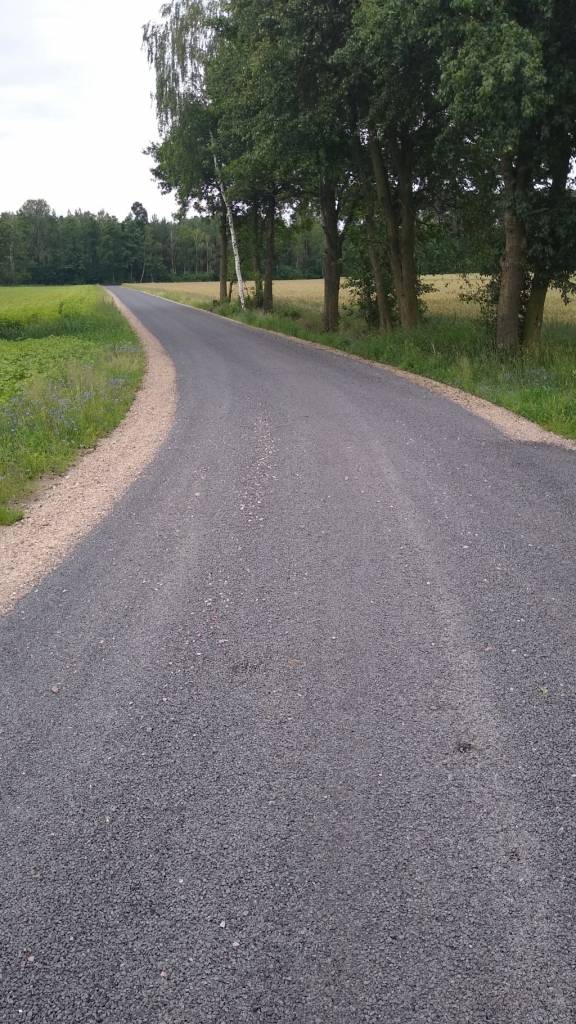

Przebudowa drogi Smólsk – Pikutkowo

W wyniku przetargu nieograniczonego - w dniu 16 kwietnia 2020 r. została zawarta umowa na roboty budowlane. Wykonawca inwestycji: Firma Inżynieryjno – Drogowa DROGTOM Sp. z o.o. z siedzibą we Włocławku. Wartość inwestycji: 184 281,18 zł brutto.

Termin realizacji:  do 2 miesięcy od dnia podpisania umowy.

Zakres robót obejmuje przebudowę drogi gminnej do granic administracyjnych z Gminą Brześć Kujawski o długości 180 m o nawierzchni bitumicznej z betonu asfaltowego.

W dniu 2 czerwca 2020 r. odbył się odbiór końcowy.

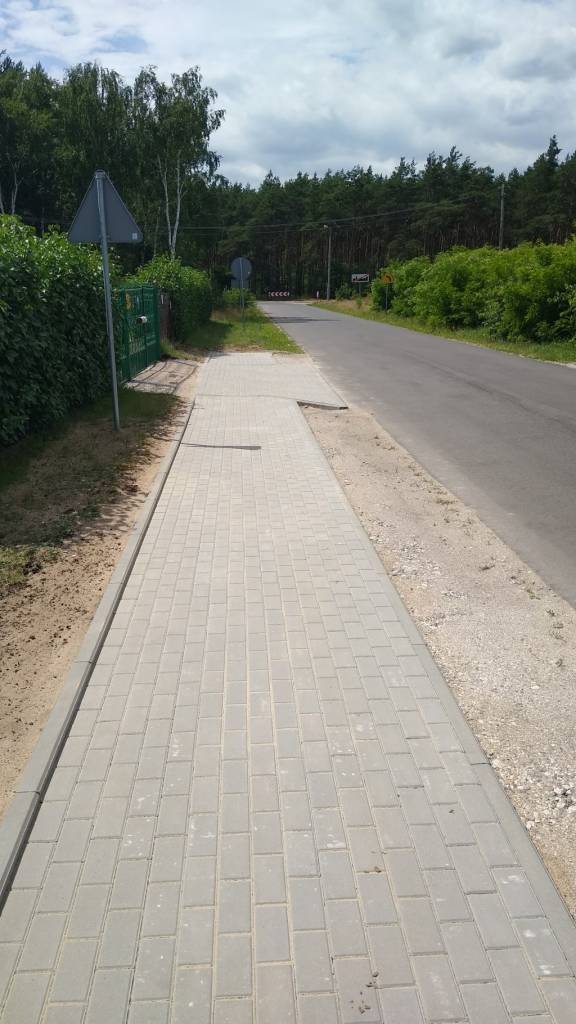

Budowa drogi w miejscowości Józefowo

W wyniku zapytania ofertowego – w dniu 16 marca 2020 r. została zawarta umowa na roboty budowlane. Wykonawca inwestycji: Przedsiębiorstwo Handlowo – Usługowe MAR DAR z siedziba w Makówcu. Termin realizacji: 2 miesiące od dnia podpisania umowy.

Wartość inwestycji: 59 167,18 zł brutto.

W dniu 7 maja 2020 r. został zawarty aneks przedłużający termin realizacji do dnia 30 czerwca 2020 r.

W dniu 29 czerwca 2020 r. odbył się odbiór końcowy.

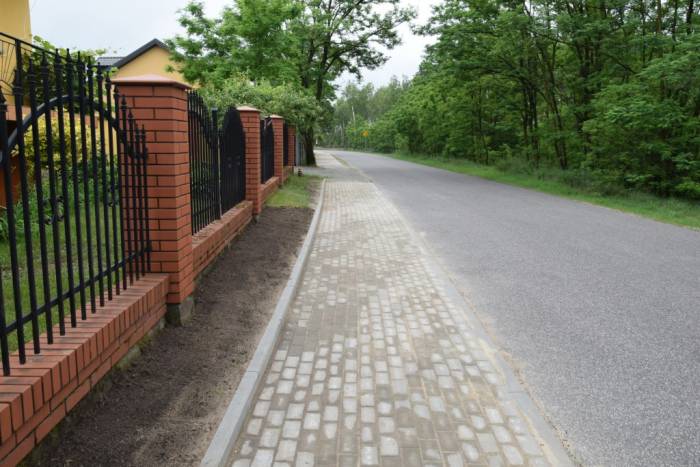

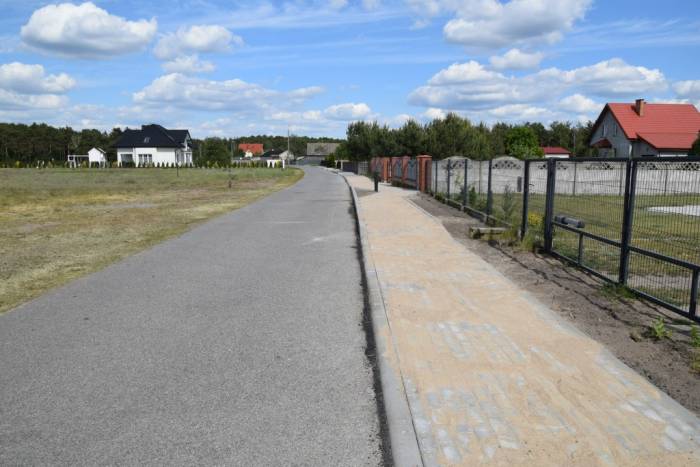

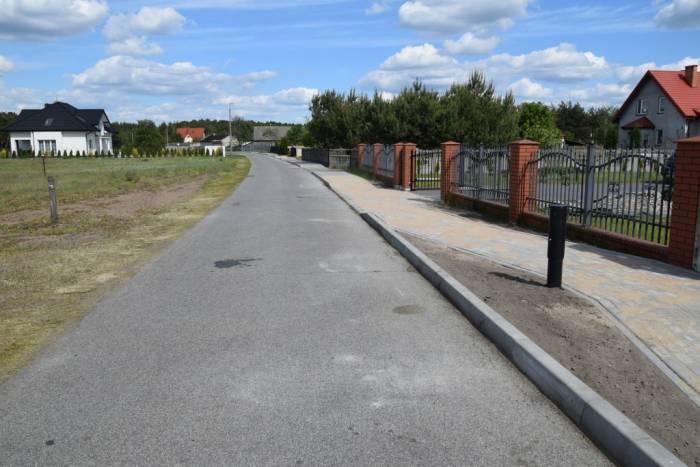

Rozbudowa wraz z przebudową drogi gminnej nr 190516C Nowa – Wieś od km 0+012 do 0+644 i od km 0+290 do km 0+644 oraz od km 0+997 do km 2+504 długości  2 139 m Gmina Włocławek

Inwestycja podzielona jest na dwa zadania:

Zadanie nr 1: Rozbudowa drogi gminnej nr 190516C Nowa Wieś od km 0+290 do 0+644 i od km 0+997 do km 2+504 o długości 1 861 m Gmina Włocławek

Zadanie nr 2: Przebudowa drogi gminnej nr 190516C Nowa Wieś – ul. Rubinowa od km 0+000 do km 0+290 Gmina Włocławek

Zadanie nr 1  realizowane na podstawie decyzji zezwalającej na realizację inwestycji drogowej z dnia 6 sierpnia 2019 r., natomiast zadanie nr 2 na podstawie zgłoszenia o zamiarze wykonania robót nie wymagających pozwolenia na budowę  z dnia 08.04.2019 r.

W wyniku przeprowadzonej procedury przetargowej – w dniu 27 lutego 2020 r. została zawarta umowa na roboty budowlane. Wykonawcą inwestycji dla zadania nr 1 i 2 jest Włocławskie Przedsiębiorstwo Robót Drogowych Sp. z o.o. z siedzibą w Nowej Wsi.

Wartość inwestycji: zadanie nr 1: 1 587 000,78 zł brutto, zadanie nr 2: 271 059,96 zł brutto.

Termin realizacji: zadanie nr 1: do 30 stycznia 2021, a zadanie nr 2: do 30 maja 2020 r.

Zadanie nr 1: W dniu 21 maja 2020 r. została zawarta umowa o dofinansowanie w kwocie 793 500 zł brutto, w podziale na rok 2020 w wysokości: 618 930 zł i na rok 2021: 174 570 zł brutto w ramach Funduszu Dróg Samorządowych.

Zadanie nr 2: W dniu 4 czerwca 2020 r. – odbył się odbiór końcowy.

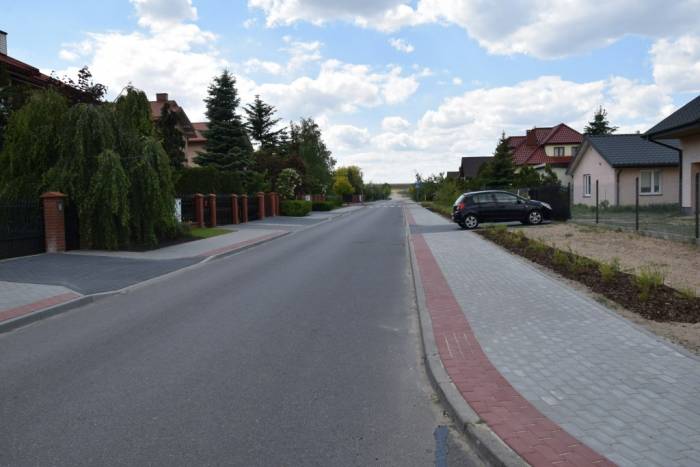

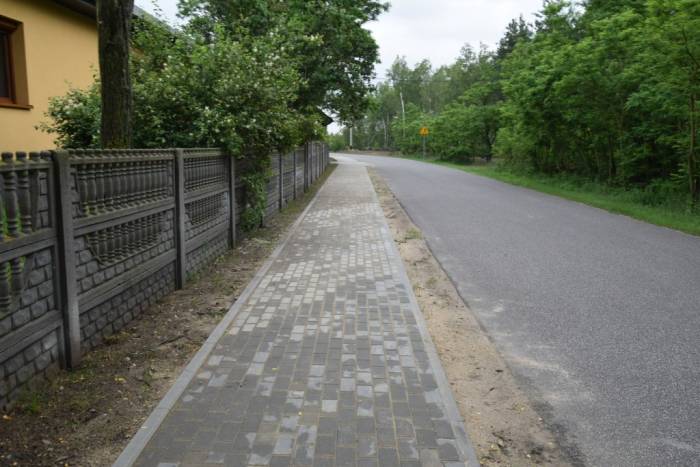

Budowa chodnika w centrum w miejscowości Warząchewka Królewska

W wyniku zapytania ofertowego – w dniu 23 marca 2020 r. została zawarta umowa na roboty budowlane. Wykonawca inwestycji: Produkcja Usługi Handel DAR POL Dariusz Rapciewicz z siedzibą w Tupadły.

Wartość inwestycji: 54 748,04 zł brutto. Termin realizacji: 2 miesiące od dnia podpisania umowy.

Zakres robót obejmował budowę chodnika o długości 150 m w technologii betonowej kostki brukowej typu polbruk.

W dniu 22 czerwca 2020 r. – odbył się odbiór końcowy.

Reklama

Komentarze opinie

  • Awatar użytkownika
    gość 2020-08-04 11:58:24

    Kiedy droga Brześć kuj izbica kuj?masakra koleiny wyboje i dziury.Mam nadzieje że ludzie odpowiedzialni za stan tej drogi zostaną pociągnięci do odpowiedzialności.

    odpowiedz
    • Zgłoś wpis

Podziel się swoją opinią

Twoje zdanie jest ważne jednak nie może ranić innych osób lub grup.


Reklama

Wideo nWloclawek.pl




Reklama
Wróć do
